一、項目背景
作為"中蒙俄經濟走廊"關鍵節點,綏芬河國際首站進口冷鏈物流集散港于2025年6月建成投用。該項目總投資1.05億元,占地2.99萬平方米,其中10000㎡冷庫工程采用國際標準保溫體系,實現-25℃至15℃多溫區調控,服務于俄羅斯海產品、肉類等跨境冷鏈商品倉儲加工。
二、核心建造內容
1、地面保溫系統
采用三層復合結構:底層鋪設200mm厚XPS擠塑板(抗壓強度≥500kPa),中層雙面覆SBS防水卷材,表層澆筑18cm鋼筋混凝土并做金剛砂耐磨處理
配套電伴熱排水溝防凍設計,解決高寒地區凍脹問題
2、圍護結構
墻體采用150mm聚氨酯雙面彩鋼夾芯板,防火等級B1級,導熱系數≤0.022W/(m·K)

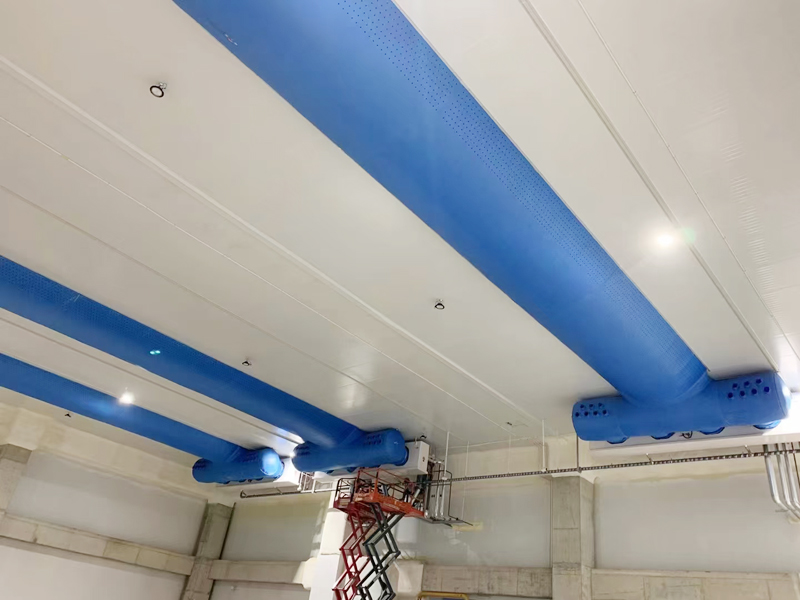

低溫區頂棚增設通風夾層,配置自動融霜系統
3、制冷系統創新
應用不銹鋼冷媒管路件替代傳統銅管,耐腐蝕性提升3倍,系統能效提高12%
配備物聯網溫控平臺,實現±0.5℃精準調控
4、標準化建設
執行ISO22000冷鏈管理體系,通過HACCP食品安全認證
裝卸區設置-10℃緩沖間,減少溫度波動
三、工程成效
項目投運后年處理冷鏈貨物達15萬噸,帶動中俄跨境冷鏈物流時效提升40%。其保溫工程經驗已被納入《黑龍江省冷鏈物流建設導則》,為寒區大型冷庫建設提供標準化樣板。
四、施工關鍵節點控制
1、地基處理專項方案
針對永凍土層采用"熱棒+碎石通風層"復合技術,埋設68根直徑200mm熱棒(間距3m×3m),頂部鋪設500mm厚礫石層形成空氣對流通道
混凝土澆筑時摻入防凍早強劑(摻量2.1%),采用蒸汽養護工藝維持7天養護期
2、保溫層氣密性施工
聚氨酯夾芯板安裝采用"錯縫咬合"工藝,所有接縫處注入PUR發泡膠后貼敷鋁箔膠帶
陰陽角部位增設L型不銹鋼導流板,防止冷橋形成
3、制冷系統調試記錄
蒸發器安裝采用三維激光定位,確保與頂棚間距誤差≤3mm
系統抽真空至5Pa后保壓24小時,壓力變化≤0.02MPa為合格
4、特殊環境應對措施
極寒施工期(11月-次年3月)搭建移動式保溫棚,內部維持5℃以上環境溫度
管路焊接采用氬弧焊預熱工藝,預熱溫度控制在80-100℃范圍
所有電氣設備安裝防凝露加熱帶,功率配置15W/m
5、數字化管理應用
應用BIM技術進行管線綜合排布,提前發現156處碰撞點
采用UWB定位系統監控施工人員動線,確保低溫作業單次不
